自甘肅傾力打造酒泉千萬千瓦級風電基地以來,甘肅成為我國風電發展較快的省份之一,截至2013年1月,甘肅省并網風電總裝機容量643.91萬千瓦,約占全國的10%。

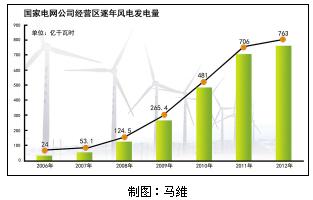

然而,據國家能源局公布的數據,2012年全國風電平均利用小時數比2011年有所下降,僅為1890小時,其中甘肅風電利用小時數只有1645小時,遠低于甘肅風電約為2200小時的設計利用小時。

國網甘肅省電力公司風電技術中心主任汪寧渤分析,甘肅風電利用小時大幅度低于設計值有多方原因。
一是2012年屬于“小風年”,風能資源明顯低于多年平均值,根據對酒泉風電基地風能資源實測資料的分析,2012年可利用風能資源比多年平均值低10%以上,該因素影響風電利用小時下降180小時左右。
二是2011年酒泉風電基地發生了風電機組大規模脫網事故,2012年絕大部分風電場完成無功補償設備、電纜頭和風電機組低電壓穿越能力改造,同時完成了風電機組低電壓穿越能力檢測,酒泉風電基地風電機組發電量受到一定程度的影響,該因素影響全省風電利用小時下降50小時左右。
三是大規模風電基地上下游效應的影響,酒泉風電基地集中了近4000臺風電機組,上游風電場(風電機組)對于下游風電場的影響遠大于設計值,使得風電場的設計利用小時明顯比實際運營情況偏高,該因素影響風電利用小時下降80小時左右。
四是市場消納能力造成的棄風限電,該因素是風電利用小時低的主要原因,影響風電利用小時降低250小時左右。
因此,要解決甘肅風電的消納問題,必須加快建設跨區輸電線路,將風電送出去。截至目前,僅有新疆與西北750千伏主網聯網工程路過甘肅境內,該項目第二通道工程正在加緊施工中,預計將于今年下半年投入運行。因為線路只是路過甘肅,所以即便有兩條750千伏輸電線路縱穿甘肅,甘肅風電的外送及消納狀況仍然無法從根本上得以扭轉。
國網甘肅電力相關負責人表示,目前的當務之急是要解決跨區線路核準和建設相對滯后問題,加快跨區輸電項目核準進度,打通外送通道,促進酒泉風電的開發消納。
目前,國網甘肅電力已完成了對全省已并網27座風電場進行實時監測、短期及超短期風電功率預測預報,實現酒泉地區風電總出力最大。
特高壓電網建設已經列入《甘肅省國民經濟和社會發展第十二個五年規劃綱要》,風電750千伏輸送通道,即蘭州東—天水—寶雞750千伏輸變電工程,以及哈密南—陽關—柴旦—格爾木青甘新750千伏聯網工程正在建設。這些工程,將加速甘肅地區大規模的風電外送及消納,使酒泉成為名副其實的“陸上三峽”。
