配合政府推動再生能源的政策,臺灣電力公司(臺電)宣布展開新一波太陽能發電系統建設工作,利用自有建物、土地之空間,以及臺灣的水庫、鹽灘地等區域鋪設太陽能板,目標在2020年時裝置500MW。
臺電配合政府所推動之太陽光電計劃,預計以3年為一期,分五期進行建設。第一期始于2008年,在2014年結束,期間設置了18.2MW的系統。2015年展開第二期工程,預計在2018年完成;第二期工程以公司所有之建物屋頂、地面為設置空間,目標投資新臺幣8億余元,裝置11MW,平均每年可發電1,300萬度,相當于3,300戶臺灣家庭的用電量。
臺電表示,第二期工程將進行大型屋頂型太陽能系統建置,總裝置量預計為1.7MW。此外,也會整頓臺南七股、苗栗白沙等12處地面空間,用于設置9.9MW地面型太陽能系統。臺電表示,第二期工程采用轉換效率較高的硅晶組件,部分屋頂則采“PV-ESCO”模式經營,一方面可降低裝置成本,另一方面可提高裝置規模。
2020年前目標擬定,總裝置量近500MW

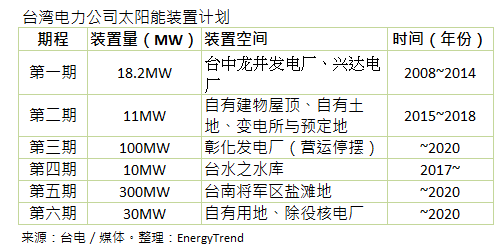

除已展開建設的第一、二期工程外,臺電的太陽能發展計劃已規劃到第五期。第三、四、五期的裝置目標分別是100MW、10MW、300MW,預計要在2020年前完工,建設空間則分別是停擺的彰化發電廠、與臺水合作的水庫水域、臺南將軍的鹽灘地等。

包含第二期的建設,臺電規劃,新的太陽能電廠都會考慮納入景觀設計,并嘗試經營為觀光景點或環境教育場所,開放民眾參觀。
此外,臺電也規劃推動第六期建設,亦即利用自有用地、除役核電廠的空間,在2020年前建置30MW的太陽能系統。上述六期建設的規模已接近500MW。但臺電主管表示,政府希望臺電能在2025年時裝置1GW的太陽能系統,另外500MW的空間,臺電目前仍在尋找。
同時,臺電也將推出太陽能友善并網措施,為饋線不足以容納太陽能系統并網的地區提出短、中、長期的改善計劃,并展開改善工程,以提高民間太陽能系統的并網容量。
責任編輯: 李穎
