結合該項目的實施,對分布式光伏電站申報流程和建設、運行中的注意事項進行簡單說明,供大家參考。
在北京市安裝家庭分布式光伏,需到區供電公司客戶服務中心辦理并網申請手續,填寫分布式能源接入電網申請表,需提交業主身份證、戶口本、房產證、電費清單等相關資料,電站簡單設計方案,主要設備清單(如組件和逆變器的技術參數和檢測報告、認證報告)。若宅基地等無房產證時,可到鎮級政府房管部門開具房屋使用權證明。

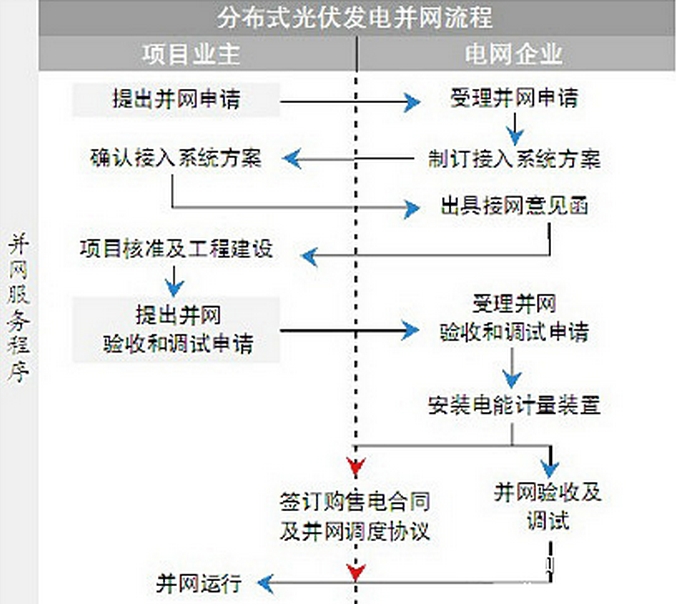

資料提供齊備后,供電公司將派專人前往現場勘察,符合條件后由供電部門編制接入系統方案,待供電公司出具接入系統確認單后進行工程安裝,這時需提供施工單位的承裝(修、試)電力設施許可證、安全生產許可證。安裝完工后向供電公司提出并網驗收申請,由供電公司安裝計量表,雙方簽署購售電合同和并網調度協議,施工方將光伏電站接入電網,驗收合格后方可并網發電。該電站申請、驗收等整個過程歷時3個月。

需要注意的是,如果分布式光伏電站占用小區公共空間,如公共樓頂,還需要提供申請人及其所在單元所有住戶的書面簽字證明(包括所有參與人的簽名、電話、身份證號)以及所在小區物業、業主委員會同意的證明,并由其所在社區居委會蓋章。
供電公司在并網申請受理的整個過程中不收取任何費用,并定期匯總分布式光伏電站申請受理情況,轉交給同級政府發改委備案,以便發放國家補貼。

業主在項目實施過程中應充分考慮自家用電量、房頂面積(一般可按70Wp/平方米計算)、房屋承重、陰影遮擋等相關因素,確定最適合的安裝容量;在工程建設中,設備質量、相關參數等指標必須按照接入方案執行,如有任何疑問應與電網企業及時溝通,防止發生需要返工的現象,以免浪費人力、物力和時間。

光伏發電系統并網發電后應根據光伏組件清潔程度進行不定期的清洗(使用清水、軟布),防止光伏組件太臟影響發電量,清洗組件的時間應盡量選擇在清晨太陽升起前或傍晚太陽下山后,以減少清洗引起組件溫度變化較大、同時減少遮擋對發電量的影響。在清除光伏組件表面積雪時,用刷子輕輕清楚積雪。不能用堅硬的物體清除組件表面凍結的冰。不要踩踏或?qū)⒅匚锓胖迷诠夥M件上,以免造成電池片隱裂。
