臺灣預計將在2025年建造5.5GW的離岸風電場,全球離岸風電場市占率超過75%的怡安集團(Aon)指出,評估臺灣風力發電保險成本后,認為臺灣相關保費會比國外至少高三成,而且還不包括保險不能承保的政治風險。

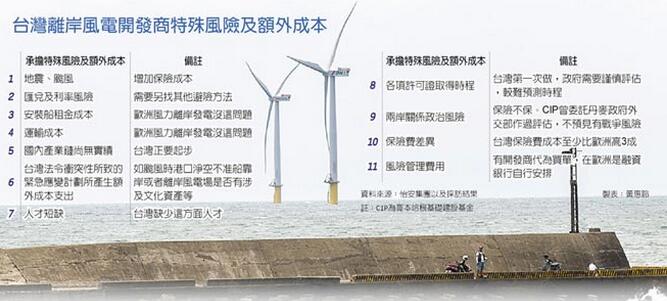

臺灣離岸風電開發商特殊風險及額外成本
怡安集團目前擔任CIP(哥本哈根基礎建設基金)離岸風場的風險管理顧問,并在今年5月就開始針對CIP主要核心風險進行保險成本分析。目前CIP正與供應商進行合約談判,怡安集團并提供相關保險條款意見。
臺灣離岸風電計劃已到達執行階段,許多開發商都在找資金。怡安集團表示,離岸風電計劃是否能成功,其中一大要素是確立可保性,可保性就像離岸風場的任督二脈,一旦通過保險市場對該風場的風險認可,對接下來開發商的融資及執行將有極大助益,因此確立可保性是離岸風電開發成功的重要因素。
怡安集團認為,要執行臺灣的離岸風電計畫,開發商需要支付更高的保險成本。怡安保險集團技術長林彥碩表示,主要是臺灣有地震及颶風的風險,這些是在歐洲離岸風電開發商沒有的,除此之外,臺灣還有其他特殊政治風險以及匯兌利率和法令等風險,都會增加整體開發成本。
林彥碩15日在「解析離岸風場融資保險要件和成本」研討會指出,以建置一個裝置容量300MW的離岸風電場為例,估計安裝期間及運維期間保險費的支出會比歐洲相同發電容量的離岸風場增加新臺幣3.2~4.4億元保險費用。
此外,臺灣離岸風電場的其他風險成本包括匯兌及利率風險,還有安裝船租金成本、運輸成本等,林彥碩說,安裝船租金成本一天是20萬美元、必須先引進安裝船,從歐洲到臺灣約一個月,每日約新臺幣600萬元,還有緊急應變計劃和臺灣法令衝突所衍生的成本支出,及颱風時所有港口凈空以及人才短缺,最后是兩岸關系,且此一風險是無法量化的成本,開發商都必須考量在內。
林彥碩表示,光是臺灣特有的風險就讓保險成本比國外多了三成以上,更何況并非所有風險都可以透過保險轉嫁。
