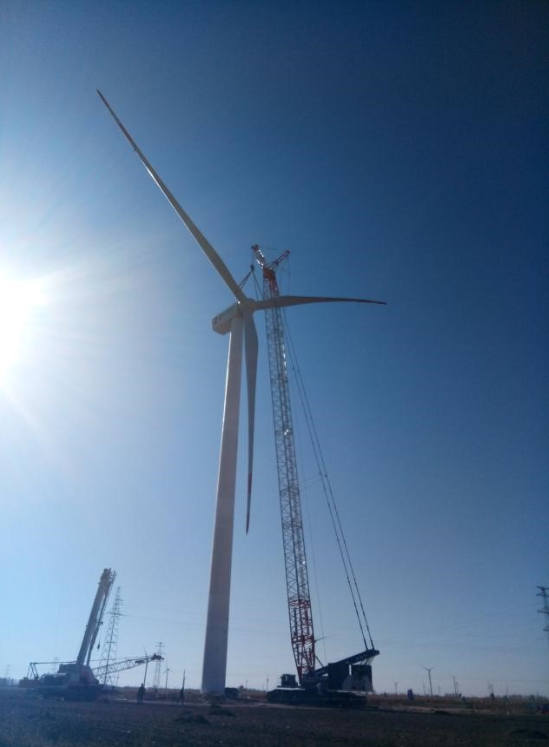

中廣核黑龍江大慶項目自2016年6月30日開始首臺吊裝工作,歷時120天,于2016年10月28日圓滿完成了第100臺吊裝任務。大慶項目是黑龍江迄今為止最大的風電場,選用上海電氣風電集團50臺W2000C-105-80型機組和50臺W2000C-111-80型機組共100臺,總裝機容量為200MW。

(鐘宇 報道 攝影)
該項目分別在大慶紅驥和銀浪兩個牧場內建設了4個風電場,現場條件艱苦,工作人員早出晚歸一日三餐中有兩餐都是在風場飲食,且晝夜溫差大。但在風機吊裝過程中,現場工作人員仍堅持全程跟蹤指導,保質保量地對吊裝完成的風機組進行對中、靜態調試、主要零部件螺栓力矩、拉伸驗收等工作?,F(xiàn)場人員表示,后續會克服嚴寒、戰勝困難,高效率地完成調試及驗收消缺工作,確保項目按計劃并網發電。
